Una vez más desde Promotora Cadenas os informamos sobre el avance nuestros proyectos: VUESTRAS VIVIENDAS.

CADEA RESIDENCIAL

En breve la fachada de CADEA RESIDENCIAL será una realidad, tras el resultado satisfactorio de las pruebas de instalación del revestimiento de fachada. Este revestimiento es un laminado de alta presión, fabricado por una marca de reconocido prestigio internacional. Durante las próximas semanas iremos completando el acabado de las fachadas principal y laterales.

Revestimiento de fachada principal

Revestimiento de fachada principal

  • Los TRABAJOS DE ALBAÑILERÍA, una vez que se ha finalizado la distribución de las viviendas con tabique de ladrillo cerámico, se centran en las ayudas al resto de oficios: recibido de instalaciones, colocación de bañeras y platos de ducha, colocación de cuadros de control de calefacción y electricidad, etc.
  • Nuestra INSTALACIÓN DE SANEAMIENTO, se finalizará la semana próxima con la conexión definitiva a la red general de saneamiento de la ciudad.
  • En el capítulo de CALEFACCIÓN y AGUA CALIENTE SANITARIA, la semana próxima finalizaremos la parte común de las instalaciones, es decir, las tuberías que saliendo desde la sala de calderas llegan a los armarios de instalaciones de cada una de las plantas del edificio. Simultáneamente, ya estamos instalando los cuadros de control termostático de los diversos circuitos que componen el sistema de calefacción por suelo radiante.
Cuadro de control termostático de la instalación de calefacción por suelo radiante

Cuadro de control termostático de la instalación de calefacción por suelo radiante

A finales de julio está planificado finalizar la instalación de suelo radiante en la totalidad de las viviendas, así como la solera de mortero de cemento que servirá de base para los pavimentos definitivos.

  • En las instalaciones de ELECTRICIDAD, ILUMINACIÓN Y TELECOMUNICACIONES, ya tenemos instalado el cableado definitivo en el 25 % de toda la obra.
  • En la fachada del patio interior os mostramos el avance de las obras mediante la comparación de la fotografía del mes pasado y la que hemos tomado en la obra esta misma semana. La finalización de estos trabajos está prevista para la segunda semana de julio con la aplicación de la pintura; el desmontaje de los andamios del patio interior está programado para la tercera semana julio. Como podéis comprobar el cambio ha sido significativo.

Fachada de patio interior en diferentes fases.



  • En el capítulo de CARPINTERÍA EXTERIOR, hemos avanzado de forma sustancial pues tenemos fabricadas las ventanas de las cinco primeras plantas y hemos instalado hasta la planta 4ª, incluso con su acristalamiento correspondiente.
  • En cuanto a la CARPINTERÍA INTERIOR ya tenemos fabricadas las distribuciones interiores de los armarios empotrados de las dos primeras plantas del edificio y estamos preparando las de las plantas 3ª y 4ª.
  • Los NUEVOS OFICIOS, que hemos incorporando a lo largo del mes de junio han sido los de AZULEJISTAS, INSTALADORES DE FALSOS TECHOS y PINTORES, tal como os mostramos en las imágenes siguientes, con el inicio de la pintura de sótanos, viviendas y el alicatado de las primeras cocinas, baños y aseos.

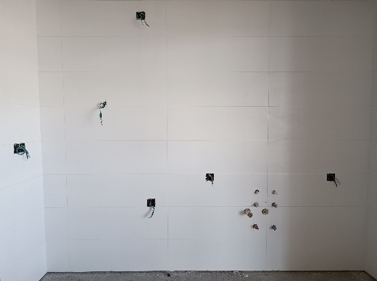

Vivienda con falso techo y cocina con azulejo blanco mate e instalaciones de fontanería y electricidad

AYALGA CADENAS (FASE I)

Tal como anunciábamos en nuestro anterior comunicado, os podemos confirmar que en AYALGA CADENAS Fase I, ¡¡¡ HEMOS FINALIZADO LA ESTRUCTURA DE HORMIGÓN ARMADO !!!.

Vista general de AYALGA CADENAS fase I con la estructura de hormigón armado finalizada

Vista general de AYALGA CADENAS fase I con la estructura de hormigón armado finalizada

Además, en el capítulo de albañilería, ya tenemos realizada la distribución de trasteros de planta sótano y de los diferentes espacios de planta baja; así mismo, ya hemos comenzado con los trabajos de cerramiento de fachada de patio interior de las viviendas de planta 1ª. Las próximas semanas procederemos a iniciar la fachada principal e iniciaremos las instalaciones de ventilación y de saneamiento que discurren por los núcleos verticales de instalaciones.

Dos vistas distintas de la Fachada de planta 1ª de patio interior

Por último, una pequeña reseña sobre nuestra PRÓXIMA ILUSIÓN: ALEA.

ALEA, es el nombre de nuestra próxima promoción, que se ubica en la plaza de la Enseñanza, frente a CADEA RESIDENCIAL, en el entorno de Prados de La Vega. Un edificio de 46 viviendas que ya tenemos diseñado y con su proyecto básico en fase de tramitación. Otro reto que pronto será una realidad.

En definitiva, en Promotora Cadenas,

“CONTINUAMOS… SIN PAUSA”

Para conseguir que CADEA RESIDENCIAL, AYALGA CADENAS y ALEA sean una realidad.
